香港铁算一码大公开

新闻资讯 News

常规20天 实际9天 华腾化工拼出“园区效率”

发布时间:2022-09-23 浏览次数:

 9月11日,原本20天施工期的大兴化工园区变电站改造升级和大修项目,在华腾化工党总支统筹安排下,历经9个日夜的连续奋战顺利完工,恢复供电,将园区各企业生产经营受影响程度降到最低,拼出了 “园区效率”。

香港铁算一码大公开

大兴化工园区110KV变电站作为园区生产和生活的供电中枢系统,其稳定运行状态直接关系着园区内各企业的正常生产经营,以及干部职工的工作生活。该变电站已运行近20年,存在着设备老化、供电不稳等问题。为了消除用电安全隐患,同时为园区今后长远发展夯实硬件基础,华腾化工决定,要在保证安全和施工质量基础上,在最短时间内对110KV变电站实施升级改造和全面大修。

为此,华腾化工党总支提前组织谋划,成立了项目进度保障小组,细化职责分工。此次大修工作涉及3大项目,由3家施工单位逐一实施,按常规施工方案,停电天数将长达20天,这无疑会严重影响园区内各企业正常生产运营。为最大限度保障生产运行,华腾化工专业人员经过多次与各施工方协调,反复修订施工计划,最终达成了3个项目同时推进的可行性方案,确定9月3日至11日的9天时间里,全面完成此次改造大修项目。

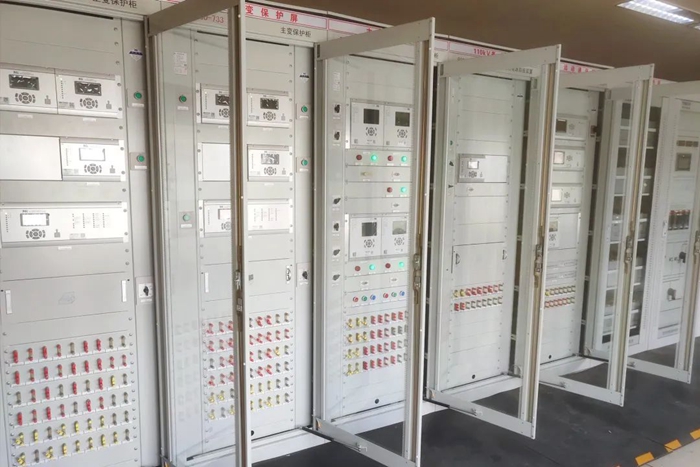

全面统筹、快步实施。7月底,华腾化工完成五防及继电保护技术升级项目招标工作,为9月份项目实施奠定了基础。同时,公司根据各单位用电需求,为每家企业配备24小时柴油发电机,以保证停电期间安全设备设施的有效运行,以及监控设备的有效传输。

8月份,在项目实施前,华腾化工多次召开会议,对施工期间各项安排进行部署和沟通。按照项目实施进度表倒推工期,逐项落实各项准备工作。

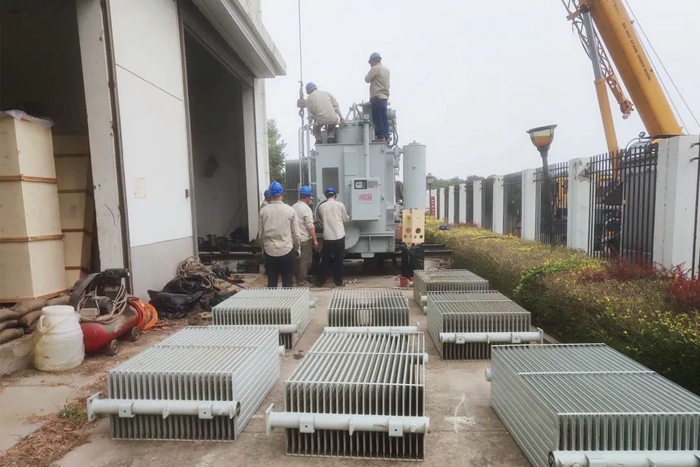

项目实施过程中,华腾化工和集团相关部门严密组织,各类设备进场、装卸、安装,在时间节点上均能按时到位,三家施工单位高度配合,协调作战,在确保施工质量的前提下,最终顺利完成了此次大修改造项目。

香港铁算一码大公开

华腾化工相关部门还利用本次机会认真学习相关技术,按期完成了作业人员的培训任务,为今后工艺运行搭建起基础条件。
